El Museo Antropológico Regional (MAR), conocido como el “Dragón de Tarapacá”, vuelve a ser impulsado por la Municipalidad de Iquique, pero su historia ya acumula años de anuncios, gestiones y recursos invertidos sin que la obra pase del papel a la realidad. Hoy, el proyecto se reactiva ante el Ministerio de las Culturas, aunque arrastra una pregunta incómoda: ¿por qué, pese a contar con diseño, financiamiento parcial y respaldo institucional, aún no se construye?

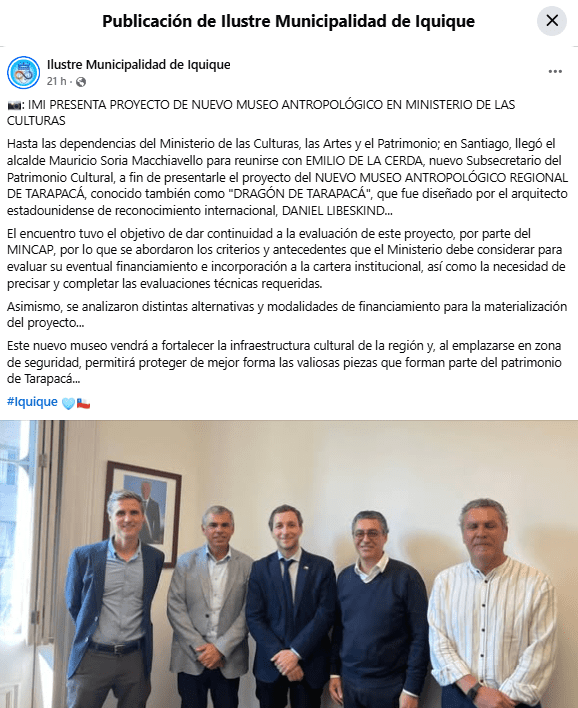

El alcalde Mauricio Soria Macchiavello llegó hasta Santiago para reunirse con el subsecretario del Patrimonio Cultural, Emilio de la Cerda, en un intento por destrabar la evaluación del proyecto y acercarlo a su etapa de ejecución. Sin embargo, el propio proceso evidencia que aún quedan definiciones clave pendientes.
EL ORIGEN: UNA CRISIS PATRIMONIAL SIN RESOLVER
El proyecto nace de una realidad crítica: el actual Museo Regional de Iquique, inaugurado en 1892, está completamente sobrepasado, con capacidad para exhibir apenas una fracción de su colección.

Más del 80% del patrimonio permanece almacenado, incluyendo piezas que abarcan 6.000 años de historia, desde las culturas Chinchorro e Inca hasta el periodo salitrero. La falta de espacio y condiciones adecuadas no solo limita su exhibición, sino que pone en riesgo su conservación.
Fue este escenario el que motivó, en 2018, la llegada del arquitecto Daniel Libeskind a la ciudad. Tras recorrer Playa Huayquique, quedó impactado por la geografía local y planteó una visión ambiciosa: un museo que no solo albergue historia, sino que se convierta en parte del paisaje.

UNA OBRA DE NIVEL INTERNACIONAL… QUE NO SE HA CONSTRUIDO

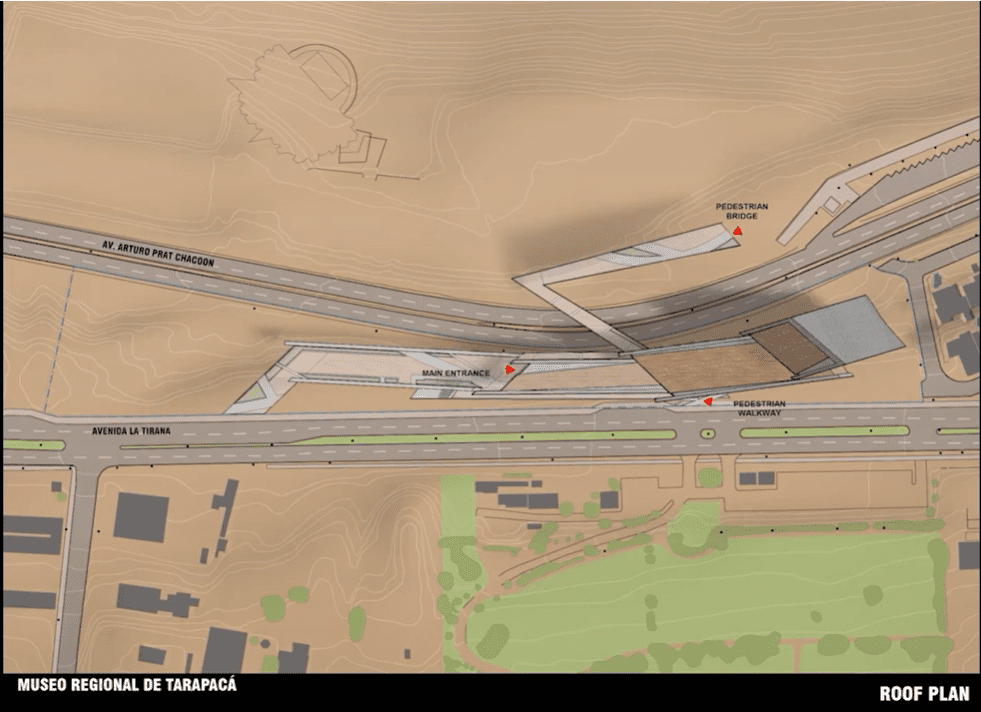

El diseño, presentado en 2019, propone una estructura de 3.760 m² en un terreno de 10.000 m², ubicada en el sector de Playa Huayquique, en una zona segura ante riesgos naturales.
La arquitectura se compone de grandes muros inclinados que forman un “cañón visual” hacia el mar, integrando elementos del desierto, la duna y el océano. La materialidad considera hormigón en tonos tierra y maderas nobles, en línea con el entorno.

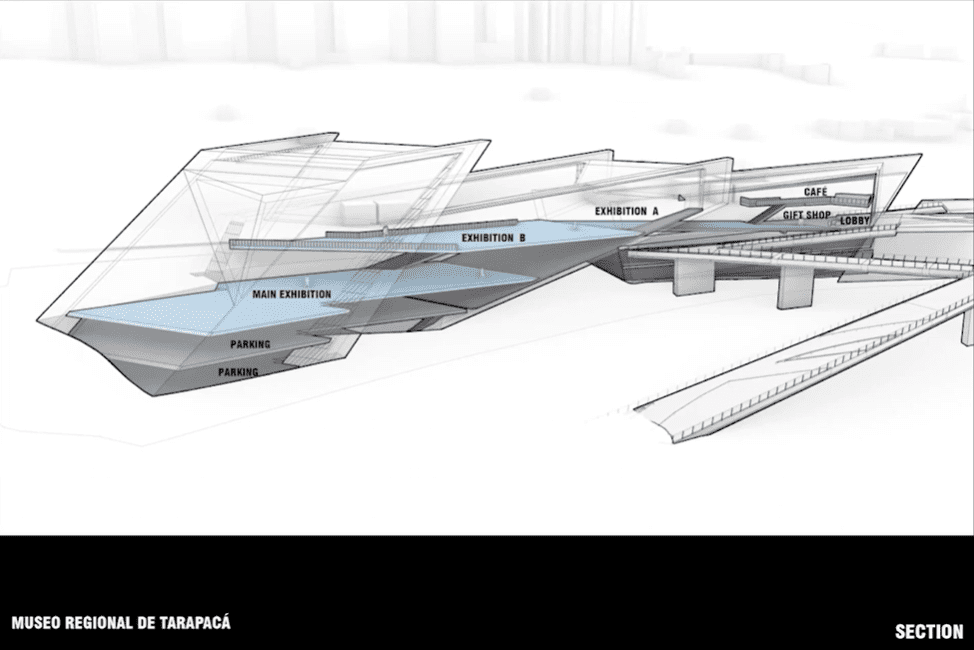

El proyecto incluye salas de exhibición, laboratorios, un auditorio para 250 personas, espacios educativos y áreas de encuentro, consolidándose como una infraestructura cultural de alto estándar. Pero, a pesar de su desarrollo técnico y conceptual, el museo sigue sin iniciar obras.


MILLONES INVERTIDOS… PERO SIN OBRA
Uno de los puntos más críticos del proyecto es su ejecución financiera. Hasta la fecha, la inversión concreta alcanza aproximadamente los US$ 2,1 millones, equivalentes a más de $2.000 millones de pesos chilenos, recursos que han sido destinados íntegramente a la etapa de diseño y estudios técnicos.
Este financiamiento, proveniente de la minera Teck Quebrada Blanca, permitió desarrollar:
- El diseño arquitectónico completo de la oficina de Libeskind
- Ingenierías de detalle, como cálculo estructural, mecánica de suelos, acústica y climatización
A esto se suma el aporte de la Municipalidad de Iquique, que ha invertido recursos internos en:
- Gestión de terrenos en Playa Huayquique
- Trabajo técnico y administrativo de la Secoplac
- Formulación y seguimiento del proyecto ante organismos estatales
Aunque estos últimos no están cuantificados en una cifra única pública, forman parte del costo real que ya ha significado el proyecto para la ciudad.
UN MODELO FRAGMENTADO: DISEÑO LISTO, CONSTRUCCIÓN EN DUDA
El financiamiento del “Dragón de Tarapacá” revela una estructura clara, pero incompleta:
- Privado: financió el diseño (US$ 2,1 millones ya ejecutados)
- Municipal: ha sostenido la gestión técnica y territorial
- Público: debe financiar la construcción, aún sin recursos liberados
La etapa más costosa —la construcción— está estimada en más de $15.000 millones de pesos, con proyecciones que alcanzan entre US$18 y US$20 millones. Sin embargo, este dinero aún no existe en términos concretos, ya que depende de la aprobación del Estado.

LA GRAN TRABA: LA RS Y LA BUROCRACIA
Para avanzar, el proyecto necesita obtener la Recomendación Satisfactoria (RS) del Ministerio de Desarrollo Social. Sin este paso, el financiamiento del FNDR no puede materializarse. Ese requisito ha sido, hasta ahora, el principal obstáculo. Años de evaluaciones, ajustes técnicos y revisiones han impedido que el proyecto pase a la fase de construcción.

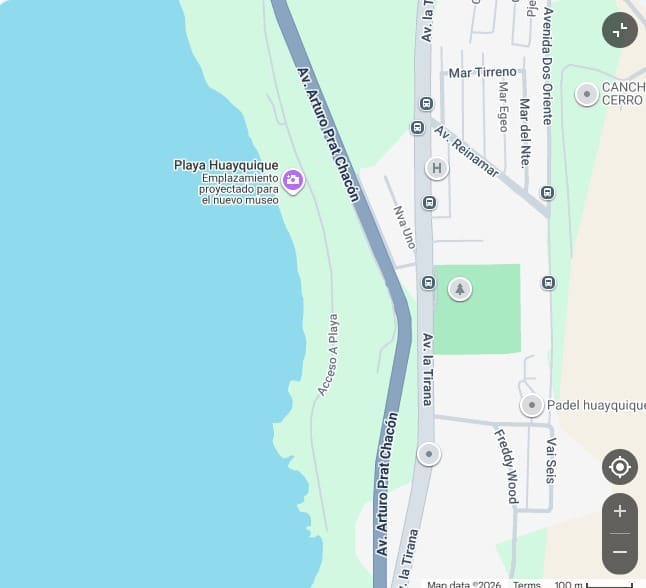

TERRENO ASEGURADO PARA EL PROYECTO
El proyecto del Museo Antropológico Regional (MAR) “Dragón de Tarapacá” ya cuenta con un terreno definido y asegurado, el cual se encuentra bajo la administración de la Municipalidad de Iquique para su desarrollo. Se trata de un paño de 3.760 metros cuadrados ubicado en el sector de Playa Huayquique, cuya disponibilidad fue consolidada tras la entrega administrativa realizada en 2023 por el Ministerio de Bienes Nacionales al Gobierno Regional, permitiendo avanzar en iniciativas de alto impacto.
Este espacio fue elegido estratégicamente por encontrarse en una zona segura sobre la cota de inundación, cumpliendo con estándares internacionales para resguardar el patrimonio arqueológico ante eventuales desastres naturales, como tsunamis.
A este escenario se suma un hito reciente: a fines de marzo de 2026, el alcalde presentó ante el Ministerio de las Culturas el diseño final del museo —ya financiado en su etapa técnica— con el objetivo de gestionar los recursos necesarios para iniciar la construcción en dicho terreno, que hoy ya está disponible y a la espera de financiamiento para concretar la obra.
OCHO AÑOS DE ESPERA Y SIN PRIMERA PIEDRA
La cronología es clara y, para muchos, frustrante:
- 2018: Visita de Libeskind
- 2019: Presentación del diseño
- 2020-2021: Pausas por pandemia
- 2022-2024: Desarrollo técnico
- 2025: Evaluación social
- 2026: Eventual licitación
Más de ocho años después, no hay obras iniciadas.

PLAZOS: DEL OPTIMISMO INICIAL A UN RETRASO EVIDENTE
El desfase del proyecto no es menor: el “Dragón de Tarapacá” acumula al menos seis años de retraso respecto a su planificación original. Cuando Daniel Libeskind visitó Iquique en 2018, el escenario proyectado era muy distinto:
- Inicio de obras: previsto para fines de 2020
- Inauguración: estimada para 2023
Sin embargo, una serie de factores alteraron completamente ese cronograma. Entre ellos, el estallido social y la pandemia (2019-2021), que paralizaron gestiones, junto con la complejidad técnica del proyecto, que ha ralentizado la obtención de la RS debido a constantes observaciones.

A esto se suma que el financiamiento clave para el diseño recién se concretó a fines de 2021, desplazando todo el desarrollo de ingenierías hacia el periodo 2022-2024. Hoy, en abril de 2026, el proyecto se encuentra en una fase crítica:
- Estado actual: finalización de consultorías e ingreso al sistema de evaluación social
- Nueva meta: licitar obras durante el segundo semestre de 2026
- Escenario más realista: si la construcción inicia en 2027, el museo no abriría antes de 2029 o incluso 2030
En términos concretos, Iquique pasó de proyectar un museo para 2023 a esperar, en el mejor de los casos, hasta el final de la década.
¿UN SUEÑO QUE SE CONSTRUYE O QUE SE DILUYE?
El “Dragón de Tarapacá” representa hoy una contradicción evidente: ya tiene más de $2.000 millones invertidos, diseño de nivel internacional y respaldo institucional, pero ninguna obra física.
La inyección de recursos privados permitió “blindar” el proyecto en su etapa técnica, evitando que quedara archivado. Pero eso no ha sido suficiente para dar el salto a la construcción. Cada nueva gestión renueva la esperanza, pero también instala una duda cada vez más presente: ¿Cuánto más puede esperar Iquique para ver concretado su principal proyecto cultural?
El tiempo ha pasado, los recursos ya se han invertido y el diagnóstico está claro. Lo único que falta —y sigue faltando— es que el museo se construya.
| ETAPA | ORIGEN DE LOS RECURSOS | MONTO | DESTINO / USO |
|---|---|---|---|
| Diseño y estudios técnicos | Minera Teck Quebrada Blanca (Privado) | US$ 2,1 millones(≈ $2.000 millones CLP) | Diseño arquitectónico de Libeskind + ingenierías (cálculo, suelos, acústica, clima) |
| Gestión y formulación | Municipalidad de Iquique | No cuantificado públicamente | Terreno, gestión administrativa, trabajo técnico (Secoplac) |
| Construcción (proyectada) | Fondo Nacional de Desarrollo Regional (Público) | Más de $15.000 millones CLP(≈ US$18–20 millones) | Obras civiles del museo |
